Une modification d’ingénierie approuvée n’empêche pas automatiquement les achats de continuer à commander l’ancienne pièce. L’ingénierie peut mettre à jour un plan, publier la nouvelle révision et clôturer l’ECO, tandis qu’un bon de commande ouvert, un devis fournisseur ou un plan de production continue de pointer vers la révision précédente.
C’est ainsi que des pièces obsolètes arrivent au quai de réception. Un acheteur passe une commande pour une pièce que l’ingénierie a déjà remplacée. Un fournisseur chiffre sur la base d’un ancien dossier de plans. L’équipe de production reçoit la matière et personne n’a décidé quoi en faire. La vraie question n’est pas de savoir si l’ECO “atteint l’ERP”. La vraie question est de savoir si quelqu’un a décidé ce qui change réellement, quand cela prend effet et qui doit agir.
Prenons un support acheté avec une Révision B approuvée et un bon de commande ouvert de 200 unités en Révision A. Le fournisseur a peut-être déjà commencé à fabriquer les pièces. Le nouveau plan n’indique pas à l’acheteur s’il faut annuler la commande, accepter la livraison ou modifier la spécification. Cette décision dépend du motif du changement, de l’avancement du fournisseur et des unités de production qui peuvent encore utiliser la Révision A.

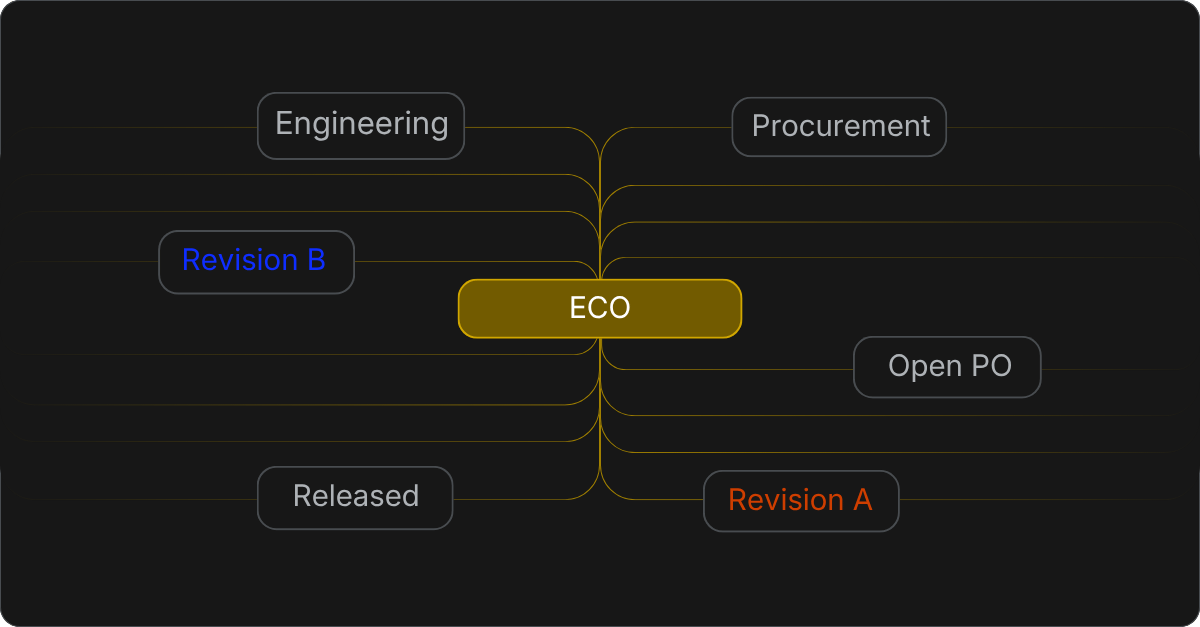

Un ECO est une décision d’ingénierie, pas une décision de bon de commande
Un ECO enregistre et contrôle une modification d’ingénierie approuvée. Dans la plupart des entreprises, cela signifie les pièces impactées, les plans révisés, les changements de nomenclature, la raison du changement et le contexte d’approbation, le tout relié dans un même enregistrement. Le guide de gestion de configuration de la NASA décrit un modèle utile : proposer, évaluer, approuver, mettre en œuvre et vérifier.
Les achats, eux, doivent prendre une autre série de décisions. Une fois qu’une nouvelle révision est disponible, les acheteurs se posent généralement des questions comme :
Des bons de commande sont-ils encore ouverts sur la révision précédente ?
Un fournisseur a-t-il déjà reçu un ancien plan ou une ancienne spécification ?
Le stock de l’ancienne pièce peut-il encore être utilisé ?
Quand la nouvelle révision prend-elle réellement effet : immédiatement, à une date donnée, sur un lot de production précis, ou seulement après consommation du stock existant ?
Qui confirme que le bon de commande, l’échange avec le fournisseur et l’enregistrement article dans l’ERP sont cohérents ?
Un ECO devrait donner aux achats le contexte nécessaire pour répondre à ces questions. Il ne devrait ni écraser silencieusement des enregistrements opérationnels, ni supposer que chaque unité de l’ancienne pièce doit être rebutée.
Une révision d’ingénierie approuvée ne résout pas automatiquement les bons de commande existants. Les achats doivent examiner la révision applicable et les règles d’effectivité avant d’agir.
Ce dont les achats ont besoin à partir d’un changement approuvé
Les acheteurs n’ont pas besoin de chaque itération de conception en cours. Ils ont besoin d’un package de changement concis et contrôlé lorsque la décision d’ingénierie est réellement prête pour un usage aval.
Information d’ingénierie
Pourquoi les achats en ont besoin
Identifiant de la pièce ou de l’article impacté
Pour retrouver l’article, les commandes ouvertes, les enregistrements fournisseur et le stock.
Ancienne et nouvelle révision
Pour identifier quelle définition technique est remplacée.
Statut de cycle de vie ou de release approuvé
Pour distinguer un changement approuvé d’une proposition ou d’un brouillon.
Plan ou spécification contrôlés
Pour donner aux fournisseurs et aux acheteurs accès aux exigences applicables.
Motif du changement et résumé d’impact
Pour voir si le changement touche la forme, l’ajustement, la fonction, la conformité, le coût, la disponibilité fournisseur ou les délais.
Date d’effet ou règle d’effectivité
Pour décider quand la nouvelle révision s’applique aux achats ou à la production.
Disposition du matériel existant
Pour décider si l’ancien stock est utilisé, retouché, retourné ou mis en attente.
Un Engineering Change Order documente et contrôle la modification d’ingénierie. Les enregistrements opérationnels — bons de commande, engagements fournisseurs, inventaire et planification de production — restent du côté ERP et achats.
Décider quoi faire d’une commande ouverte
La commande de 200 supports soulève quatre questions auxquelles une simple notification de révision ne peut pas répondre seule.
1. Le changement rend-il la Révision A inacceptable ?
L’ingénierie identifie d’abord la pièce impactée et ses références dans la nomenclature, les anciennes et nouvelles définitions publiées, ainsi que la raison du changement. Une correction documentaire peut laisser les achats inchangés. Une modification dimensionnelle peut obliger un fournisseur à revoir son outillage ou son plan de contrôle. Une correction de sécurité ou de conformité peut signifier que l’ancienne pièce ne doit plus être reçue ni utilisée.
La décision doit s’appuyer sur la release contrôlée, pas simplement sur un nom de fichier ou un e-mail annonçant qu’une nouvelle version est disponible.
2. À quel moment les achats doivent-ils basculer de révision ?
L’approbation ne signifie pas nécessairement que toutes les commandes en cours doivent changer le jour même. L’ingénierie et la qualité peuvent imposer un blocage immédiat de la Révision A si elle présente un risque de sécurité. Si la Révision B est une amélioration de fabricabilité et que la Révision A reste acceptable, elles peuvent autoriser les 200 unités existantes pour un lot défini tout en exigeant la Révision B pour les commandes suivantes.
Cette exception a besoin d’une limite définie : une date, un lot, une plage de numéros de série, un batch de production ou une quantité d’écoulement documentée. Sans cette limite, l’acheteur et le planificateur de production peuvent interpréter la même release différemment. Le guide Oracle Engineering documente les dates d’effet et les contrôles d’écoulement dans la mise en œuvre des ECO.
3. À quoi le fournisseur s’est-il déjà engagé ?
Les achats doivent vérifier l’état réel de la commande avant de modifier les enregistrements ERP :
Pas encore démarré : demander un devis révisé et confirmer si le fournisseur peut fabriquer la Révision B à la place.
En production : établir combien d’unités de Révision A sont déjà terminées, ce qui peut encore être changé, et quel serait l’impact coût ou planning d’un arrêt.
Expédié ou reçu : identifier les lots concernés et obtenir une décision autorisée pour accepter, isoler, retoucher, retourner ou rejeter la matière.
L’analyse couvre aussi les demandes d’achat, les autres commandes ouvertes, les dossiers techniques envoyés aux fournisseurs, le stock, les ordres de fabrication ainsi que les engagements clients ou réglementaires pertinents. La guidance Microsoft sur l’engineering change management décrit l’évaluation des transactions impactées et l’usage de notifications ou de contrôles transactionnels lorsque c’est pertinent.
4. Qui peut autoriser l’issue ?
L’ingénierie approuve la définition technique et, avec la qualité lorsque nécessaire, décide si la Révision A reste utilisable. Les achats négocient et enregistrent l’action sur le bon de commande ainsi que l’accusé de réception du fournisseur. La planification identifie les ordres de production ou les lots concernés par la bascule. La personne responsable de l’ECO suit les exceptions non résolues.
Pour la commande du support, un enregistrement complet devrait identifier la règle d’effectivité approuvée, l’action décidée sur le bon de commande de 200 unités, la confirmation du fournisseur et la disposition de tout matériel en Révision A. La release d’ingénierie peut être terminée alors même que ces actions opérationnelles restent ouvertes.
De l’approbation de l’ECO à l’exécution côté achats
Le transfert devient plus utile lorsque chaque étape produit un enregistrement exploitable en aval.
Évaluer l’exposition. Les achats et la planification identifient les commandes ouvertes, engagements fournisseurs, stocks et productions planifiées qui se réfèrent encore à l’ancienne définition.
Autoriser la bascule. L’ingénierie et la qualité définissent la règle d’effectivité et décident comment traiter la matière existante. Les exceptions ont des approbateurs nommés.
Exécuter les changements achats. Modifier, bloquer, annuler ou conserver explicitement chaque bon de commande concerné ; émettre les documents contrôlés applicables et obtenir l’accusé de réception du fournisseur. Mettre à jour les enregistrements ERP selon les règles de propriété convenues.
Rapprocher et clôturer. Vérifier que les enregistrements achats, les engagements fournisseurs, la disposition du stock et la bascule en production correspondent à la décision approuvée. Enregistrer les exceptions non résolues plutôt que de les marquer comme closes.
Une intégration peut transférer dans l’ERP les données article et révision publiées, tandis qu’un workflow ERP peut orchestrer les revues et contrôler les transactions. Aucun des deux ne décide automatiquement s’il est sûr d’accepter une commande partiellement exécutée. Cela reste une décision d’ingénierie et d’exploitation.
Là où le transfert casse le plus souvent
Ces échecs peuvent survenir même lorsque l’ECO et la fiche article ERP sont techniquement à jour.
La révision effective n’est pas claire. Un acheteur voit la Révision B mais ne sait pas si la commande existante en Révision A reste autorisée. Définissez l’effectivité avant de donner des instructions aux fournisseurs. Voir les bonnes pratiques ECO.
La nomenclature change, mais pas les engagements existants. Mettre à jour un besoin futur ne modifie pas un bon de commande déjà accepté par le fournisseur. Les transactions ouvertes doivent être revues séparément.
Le plan est envoyé, mais sa réception n’est pas confirmée. Un fournisseur peut continuer à travailler selon la dernière spécification qu’il a reconnue. Conservez cet accusé avec l’enregistrement du changement.
L’exception est enfouie dans les e-mails. Une décision approuvée d’écoulement du stock doit rester traçable des mois plus tard jusqu’au lot, à la commande ou au batch concerné.
Le contrôle de version en ingénierie établit ce que l’ingénierie a publié ; les enregistrements achats établissent ce que le fournisseur était autorisé à livrer.
Checklist de préparation au changement pour les achats
Avant de clôturer le volet opérationnel de l’ECO, vérifiez que :
l’article impacté, la révision publiée et les documents fournisseurs contrôlés sont identifiables
la règle d’effectivité ou d’écoulement a un responsable autorisé et une limite explicite
les bons de commande ouverts, engagements fournisseurs, stocks et ordres de production pertinents ont été vérifiés
chaque bon de commande concerné a une issue enregistrée : modifié, bloqué, annulé ou maintenu sous exception approuvée
le fournisseur a accusé réception de la spécification applicable et de l’action sur la commande
la disposition de l’ancien stock, la bascule en production et les exceptions non résolues sont traçables jusqu’à l’ECO
Questions fréquentes
Q : Un ECO met-il automatiquement à jour l’ERP ?
R : Pas nécessairement. Un ECO contrôle la modification d’ingénierie. Une intégration ou un workflow ERP peut créer ou mettre à jour des enregistrements opérationnels, mais les équipes ont toujours besoin de règles sur la propriété des champs, l’effectivité, les commandes ouvertes, le stock et les exceptions.
Q : Les achats peuvent-ils continuer à commander l’ancienne révision après approbation d’un ECO ?
R : Parfois oui. Cela dépend de la règle d’effectivité, du motif du changement, des engagements fournisseurs, du stock disponible et du fait que la révision précédente reste approuvée pour un usage défini. L’ingénierie et les opérations doivent documenter cette décision plutôt que de supposer que l’approbation invalide immédiatement toute matière antérieure.
Q : Quelle différence entre ECR, ECO et ECN ?
R : Un ECR (engineering change request) enregistre généralement un changement proposé et son évaluation initiale. Un ECO est l’ordre ou l’enregistrement contrôlé utilisé pour revoir, approuver et mettre en œuvre le changement. Un ECN sert généralement à communiquer un changement approuvé aux équipes concernées ou à des parties externes. Les entreprises utilisent ces termes différemment ; il faut donc définir le workflow et les responsabilités plutôt que s’en remettre au seul libellé.
Q : Quand faut-il impliquer les achats dans un changement d’ingénierie ?
R : Impliquez les achats lorsque le changement peut affecter les pièces achetées, les fournisseurs, les commandes ouvertes, les coûts, le stock, les délais ou les plannings de fabrication. Plus les achats peuvent évaluer tôt l’impact opérationnel, moins l’équipe risque de découvrir un conflit après émission d’une commande.
Vous planifiez un workflow PDM–ERP ? Réserver une démo pour discuter de la façon dont votre processus de release et de changement d’ingénierie doit se connecter aux achats.
Je suis Christina Rebel, CEO de CAD ROOMS. Depuis plus de dix ans, je travaille à l’intersection de la collaboration d’ingénierie dans le cloud, de la fabrication numérique et du développement produit distribué.
Tout au long de ma carrière, j’ai travaillé en étroite collaboration avec des ingénieurs, des designers et des équipes de fabrication pour améliorer la gestion des données CAO, le contrôle de version, la collaboration fournisseur et la revue de conception dans le navigateur. Mon objectif est de rendre les workflows d’ingénierie modernes plus accessibles, sécurisés et efficaces, en particulier pour les PME et les startups.
J’écris également sur la collaboration d’ingénierie, avec des articles publiés dans Design News et DEVELOP3D.
Évaluez une API PDM pour des intégrations sûres et fiables avec l’ERP et les systèmes métiers : propriété des données, événements, tests, gestion des erreurs et contrôle des changements d’API.
